案例 | 四川省武都引水二期盐亭灌区支渠及斗渠工程建设项目
来源: | 作者: 泓创智胜 | 发布时间: 1387天前 | 965 次浏览 | 分享到:

信息来源


  专项债券信息网

专项债券信息网 (https://www.zhuanxiangzhaiquan.com)










本项目的建设是围绕国家推进的长江经济带建设的总体部署,不仅能提升区域水资源和水环境承载能力,满足区域发展对水的需求,也能加强水利薄弱环节建设,形成与区域经济社会发展相适应的水利发展格局。








主管部门

盐亭县武引建设管理局

项目业主

盐亭县武引建设管理局

建设内容

本项目拟在盐亭县建设两岔滩水库配套工程,永泰斗渠、永兴斗渠以及定光斗渠,其中两岔滩水库灌区幅员面积162.6k㎡,耕地面积12.5万亩,两岔滩水库灌区设计灌溉面积9.0万亩,现状灌溉面积3.63万亩,灌区新增有效灌面潜力为4.2019万亩,恢复灌面0.366万亩。

资金筹措

本项目总投资22,501.03万元。其中,项目资本金4,500.21万元,占比20.00%,由财政预算资金安排;单位自有资金15,900.82万元,占比70.67%;拟发行专项债券2,100万元,占比9.33%。

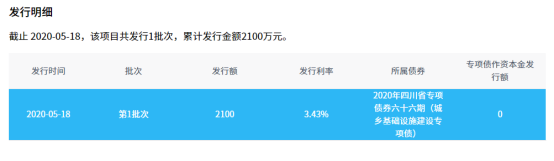

截止2020年5月18日,本项目已发行1批次,累计发行金额2,100万元

收入来源

本项目收入包括引水灌溉收入、财政补贴收入。运营期内本项目收入合计8,970.96万元。

1)引水灌溉收入

根据《绵阳市物价局绵阳市水务局转发四川省物价局、四川省水利厅<关于对武引灌区2005年农业用水价格的批复通知>》(绵价发【2005】141号),武引灌区2005年度农业供水实行全计量水价和"两部制"水价政策,每标亩最高不得超过42元计收。测算按42元/亩计算。

根据四川省水利厅《关于已成中型灌区配套改造试点项目实施方案报告审查意见的函》(川水函【2015】1219号),两岔滩水库灌溉面积为8.1985万亩。根据《武引二期盐亭县灌区定光斗渠工程可行性研究报告》,定光斗渠灌溉面积1.391万亩。根据《武引二期盐亭县灌区永泰斗渠工程可行性研究报告》,永泰斗渠灌溉面积1.356万亩。根据《武引二期盐亭县灌区永兴斗渠工程可行性研究报告》,永兴斗渠灌溉面积1.170万亩。

2)财政补贴收入

根据《盐亭县财政局关于下达2018武引、莲花湖渠道维修整治费的通知》(盐财建【2018】23号)、《盐亭县财政局关于2018年部门预算批复的通知》(盐财预【2018】6号)以及《盐亭县财政局关于2019年部门预算批复的通知》(盐财预【2019】】7号),测算按100万元/年计算。

运营成本

本项目经营成本包括职工薪酬、外购燃料材料及动力费、维护费、其他费用以及折旧摊销费用。运营期内本项目经营成本合计4998.20万元。

融资平衡情况

本项目运营收益为3,972.76万元,本息合计3,360.00万元。项目收益对融资本息的覆盖倍数为1.18,还本付息资金具有一定的稳定性与风险抵抗能力。
